侧院翻新(上)- 降土排水
Posted

侧道的翻新是从2022年入住之后就一直想开始的工程。
我将安装以下的分项目来写整个工程
- 降土
- 安装挡土墙
- 增加表面排水渠,接入现有雨水系统
- 墙基防水
- 路面铺设
- 景观绿化

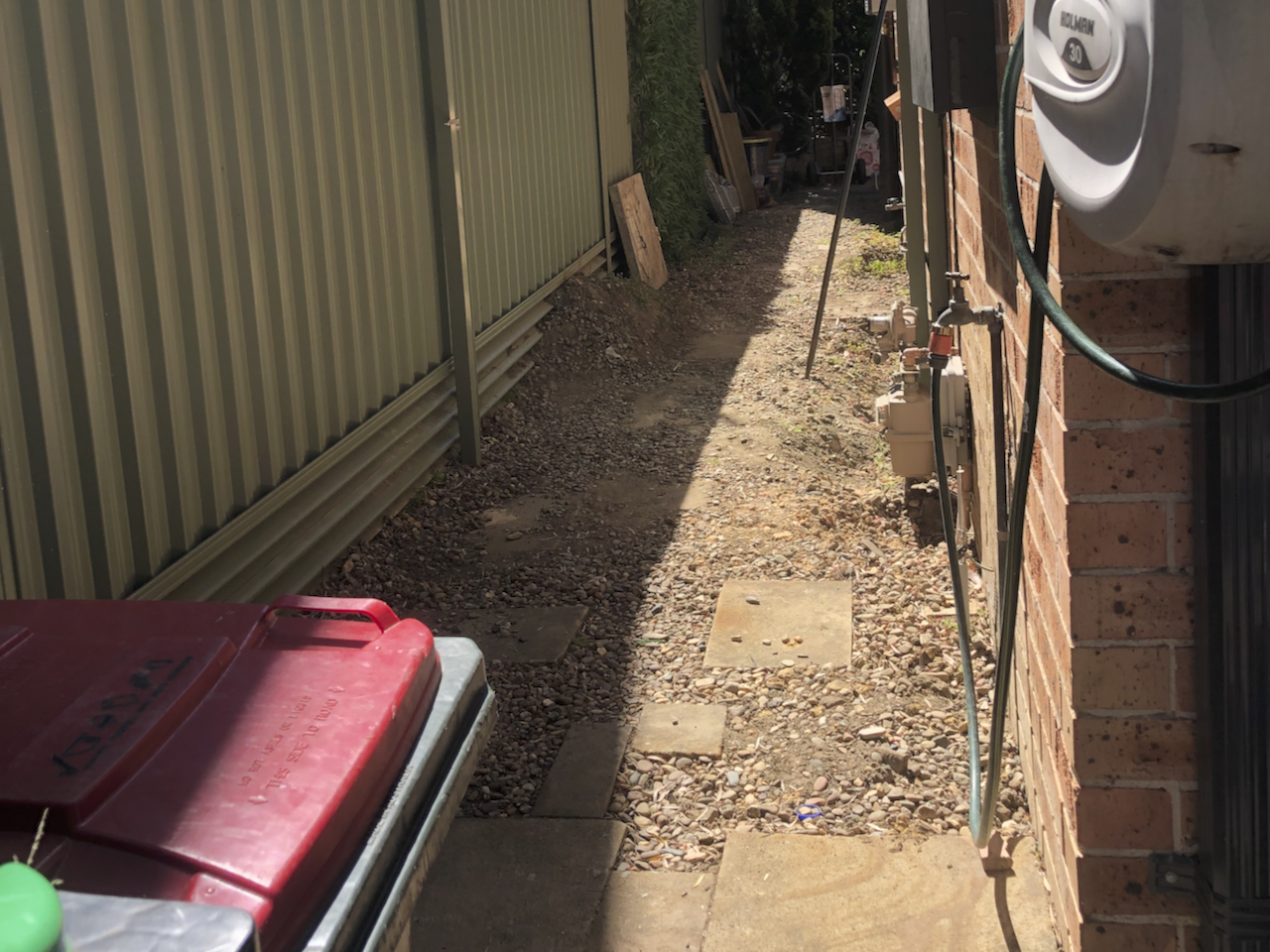

场地初期情况
2022年3月恰逢悉尼难得一遇的大雨季节,搬入新家就发现车库地基处有渗水情况。当时初步排查是因为墙外侧的步道地面高过了车库地基,并且因为邻居地势比我家高,下大雨时候会有水流到这根道上,所以土壤经常吸饱了水。自此以后,这条道就不受待见,一来光照不足常有杂草,二来经常潮湿不太干净。
2023年3月升级了热水器,讲原本的水桶式更换成即热式热水器,腾出了空间,为之后走机械设备做好了准备。

降土

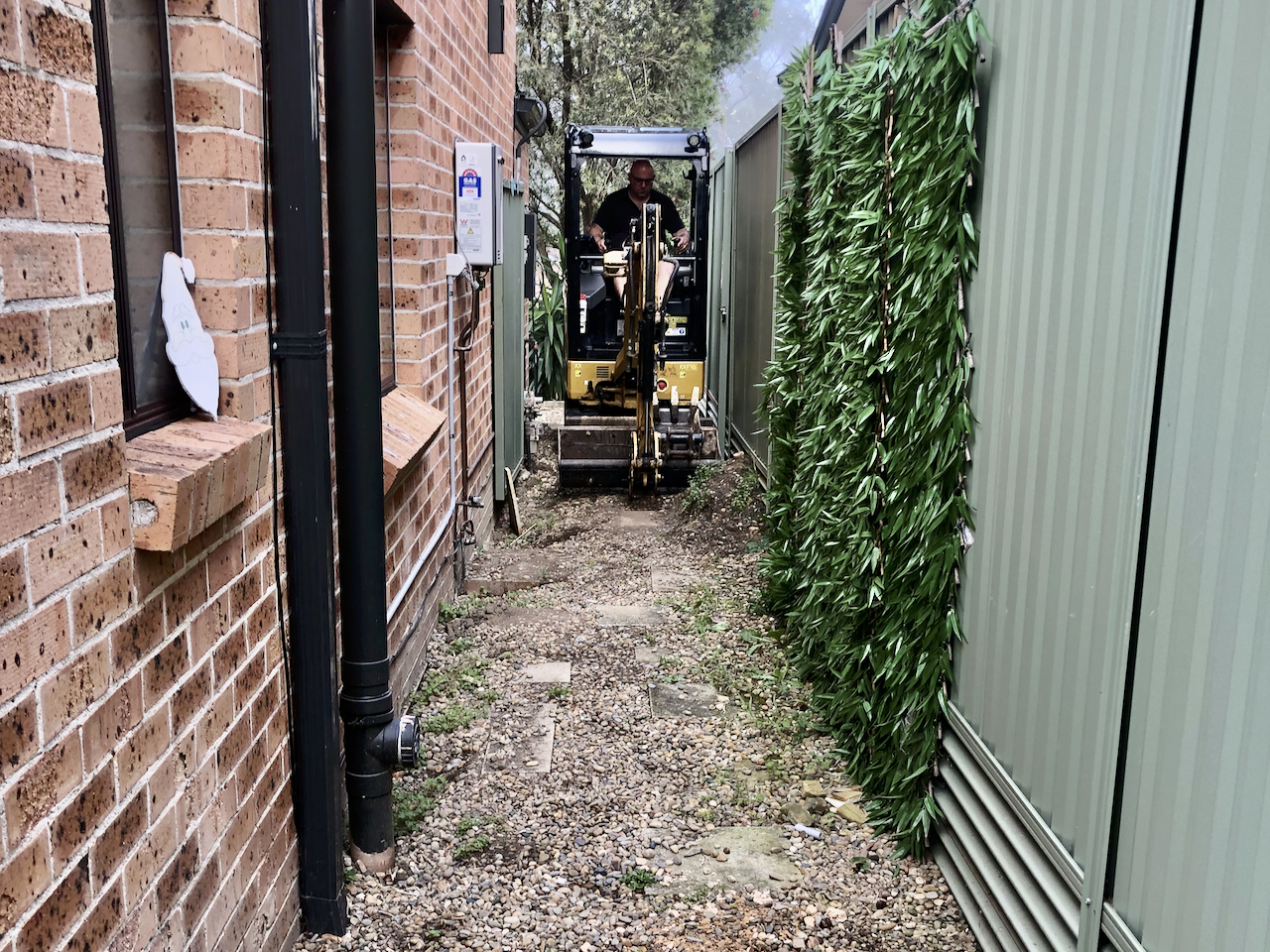

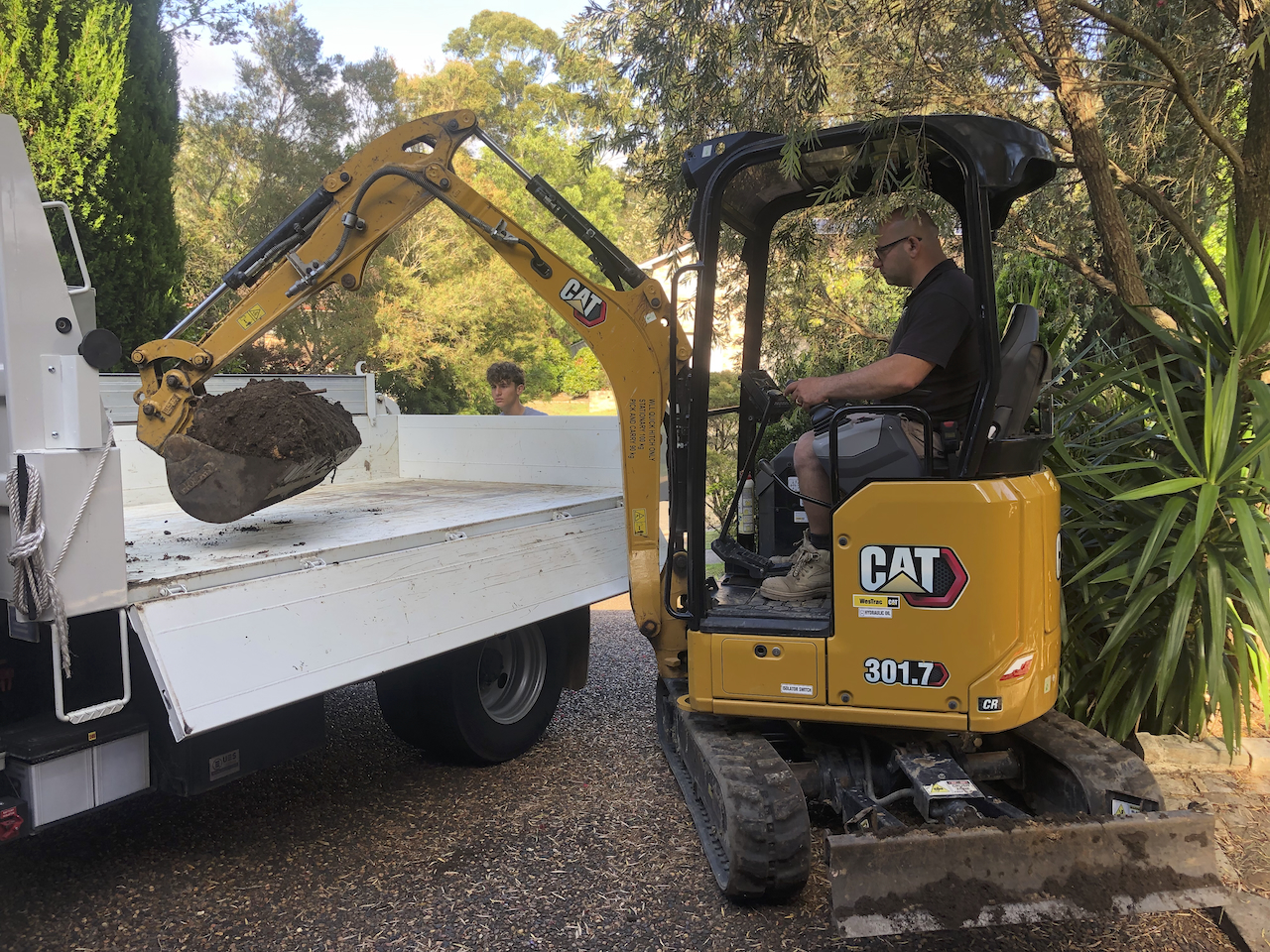

2023年10月在前院浇筑水泥地面的同时让挖掘机降下了侧道100mm的土,总计运走了3吨的土,将侧道的路面高度降至和车库地面齐平,这解决了地基被埋的问题。下一步要做的就是增加排水。
之后忙于露台的搭建就没有继续侧道的翻新,暴露的泥土过了几个月又长满了杂草。2024年6月丈人来家里的时候人工挖出一部分土,我们才开始正式计划侧道的翻新。

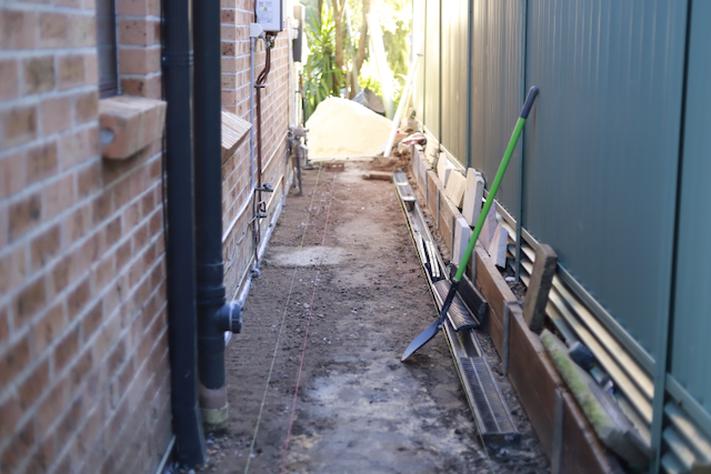

人工挖掘
在挖掘机作业的基础上,因为担心地下有管道所以选择了手工挖掘。在一处地方挖下100mm的过程中碰到多处沙岩石,且以黏土为土壤主要成分,挖掘过程中两人合作用撬棍清除岩石,将黏土运至另一侧的空地。在继续挖掘的过程中,我们发现一段篱笆墙的底部有很大空隙,这也许是水流过来的原因之一。我们考虑有必要增设挡土墙来改善这一问题

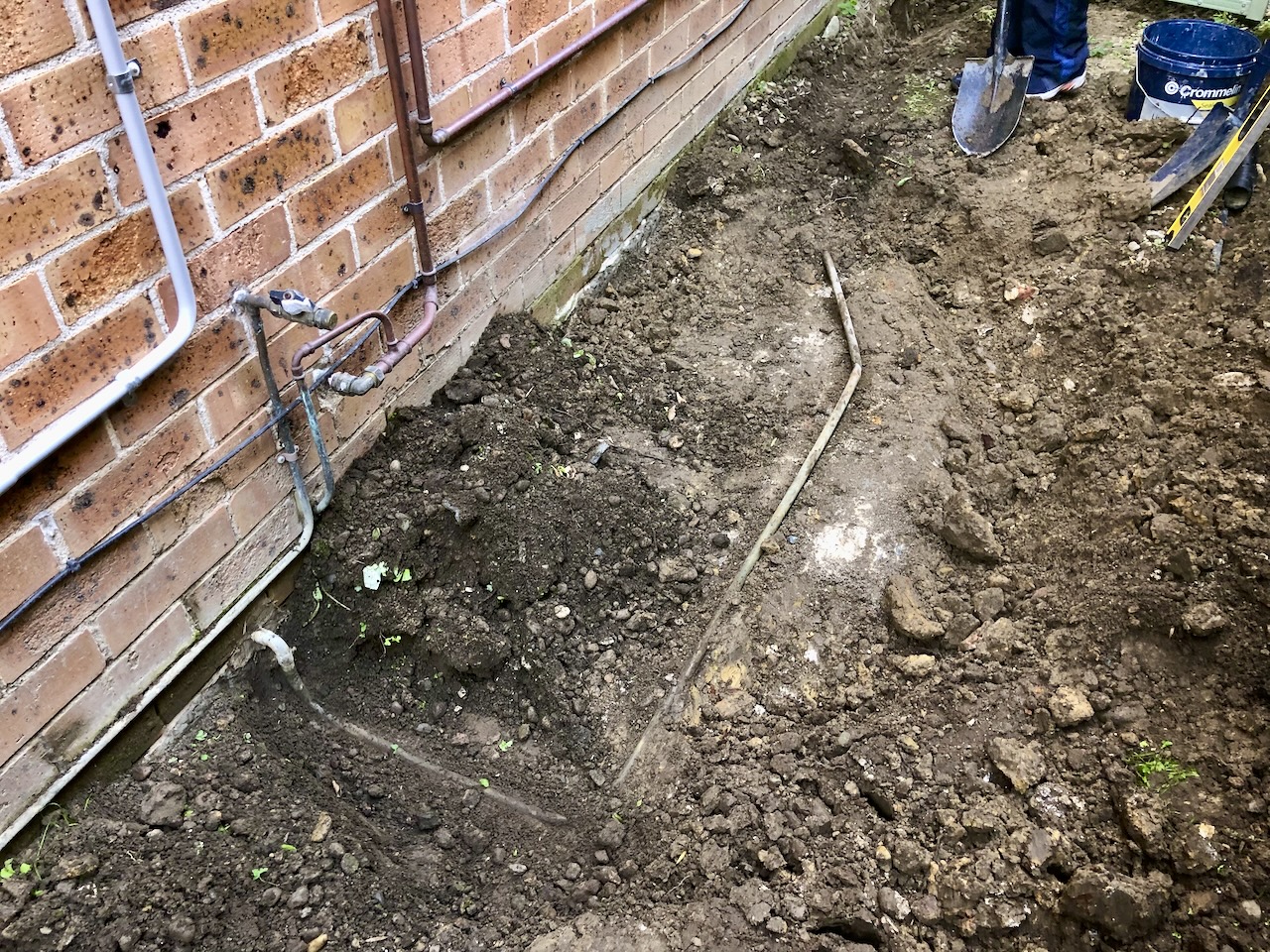

自来水管改道

在挖掘过程中,我们发现了自来水进水管,在土层降低之后管道上方的土壤已经很少,为了避免之后铺砖和今后走机械对管道造成的损坏风险,我们决定将这段水管改至墙上,以绝后患。

挡土墙
我和老张在衡量几种方案后决定用铁柱和木头的材料以降低造价。
拉好线,定好高度开始挖坑。坑的深度是350mm,墙高400mm。

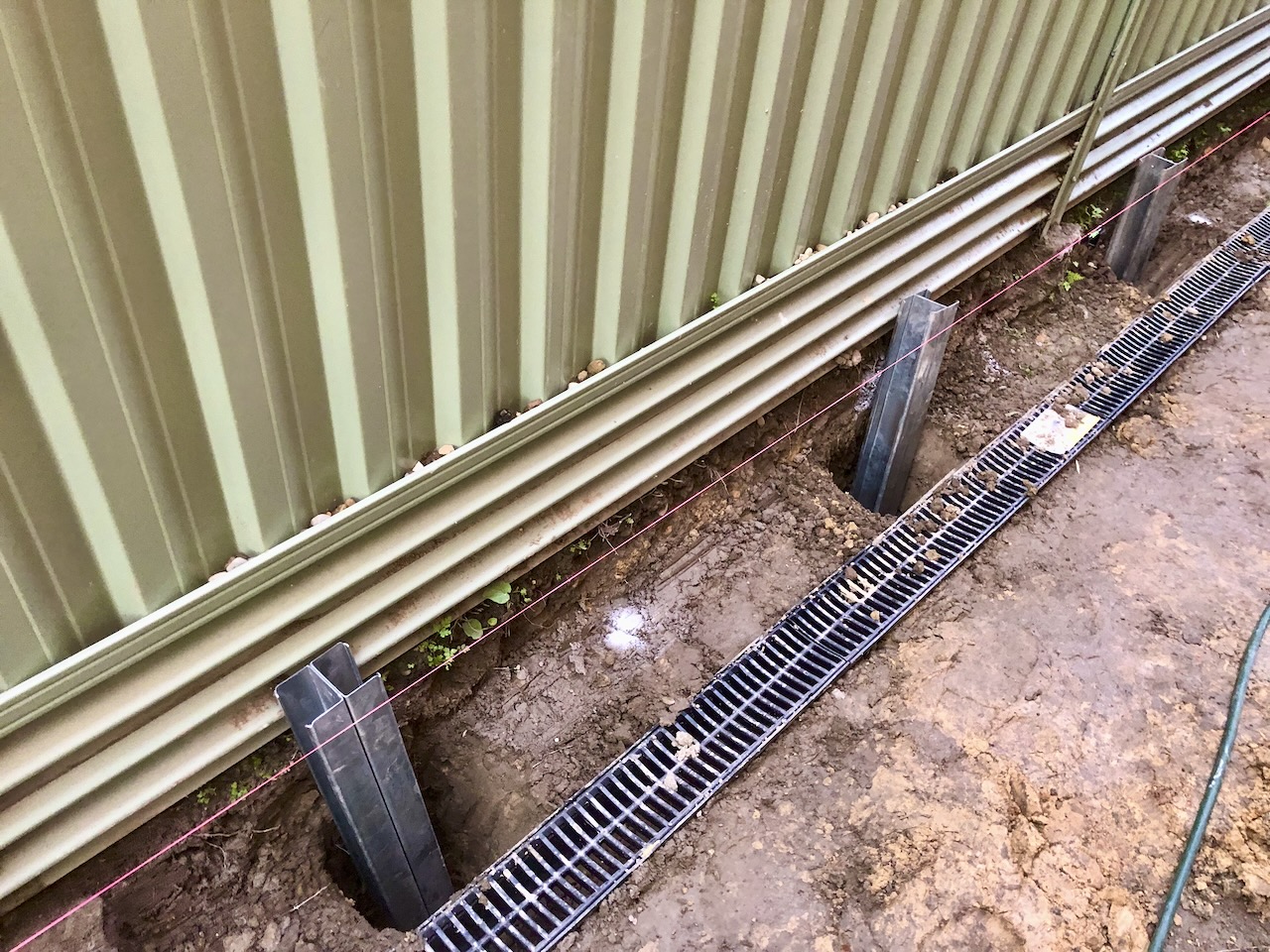

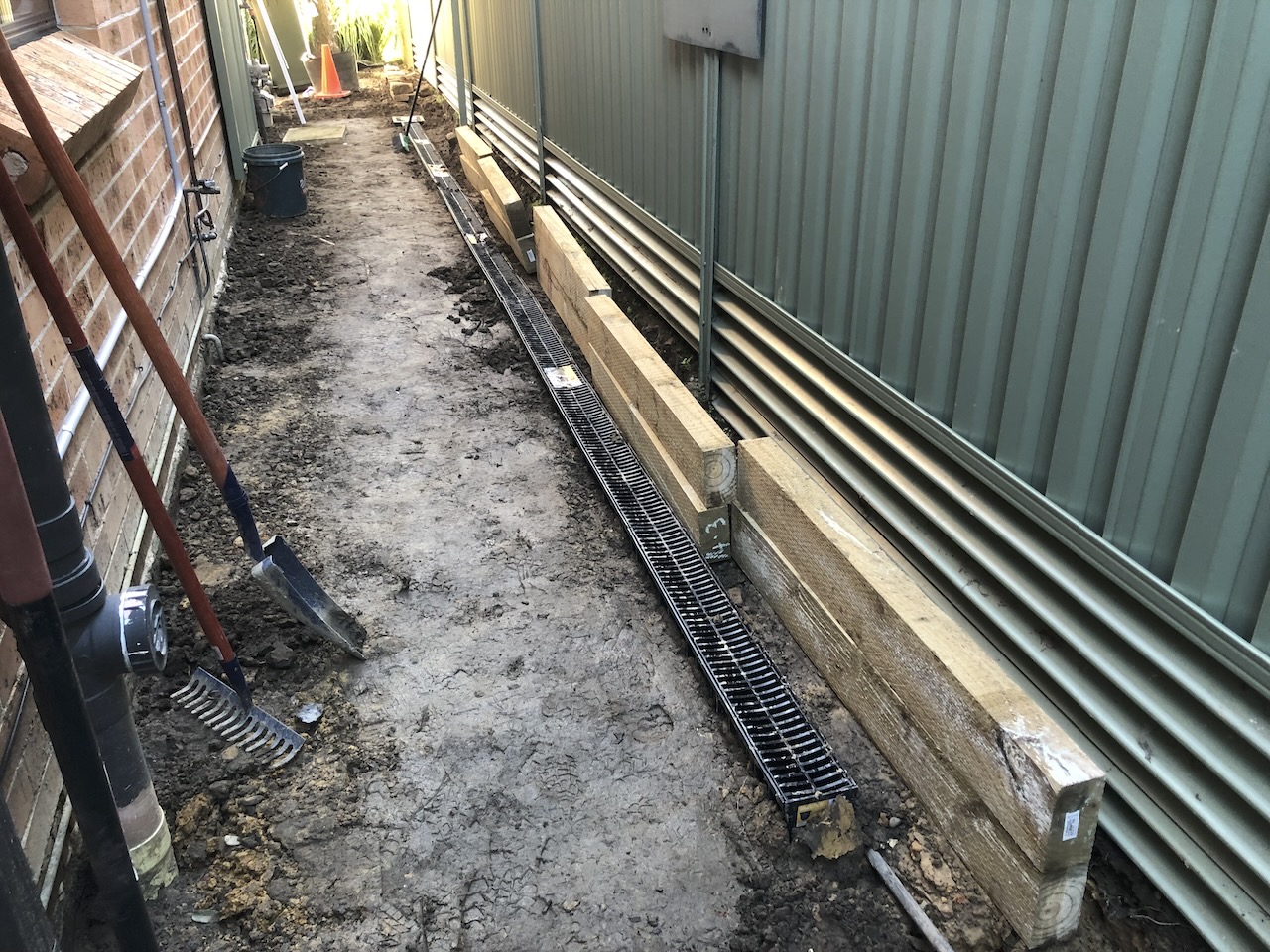

增设排水渠

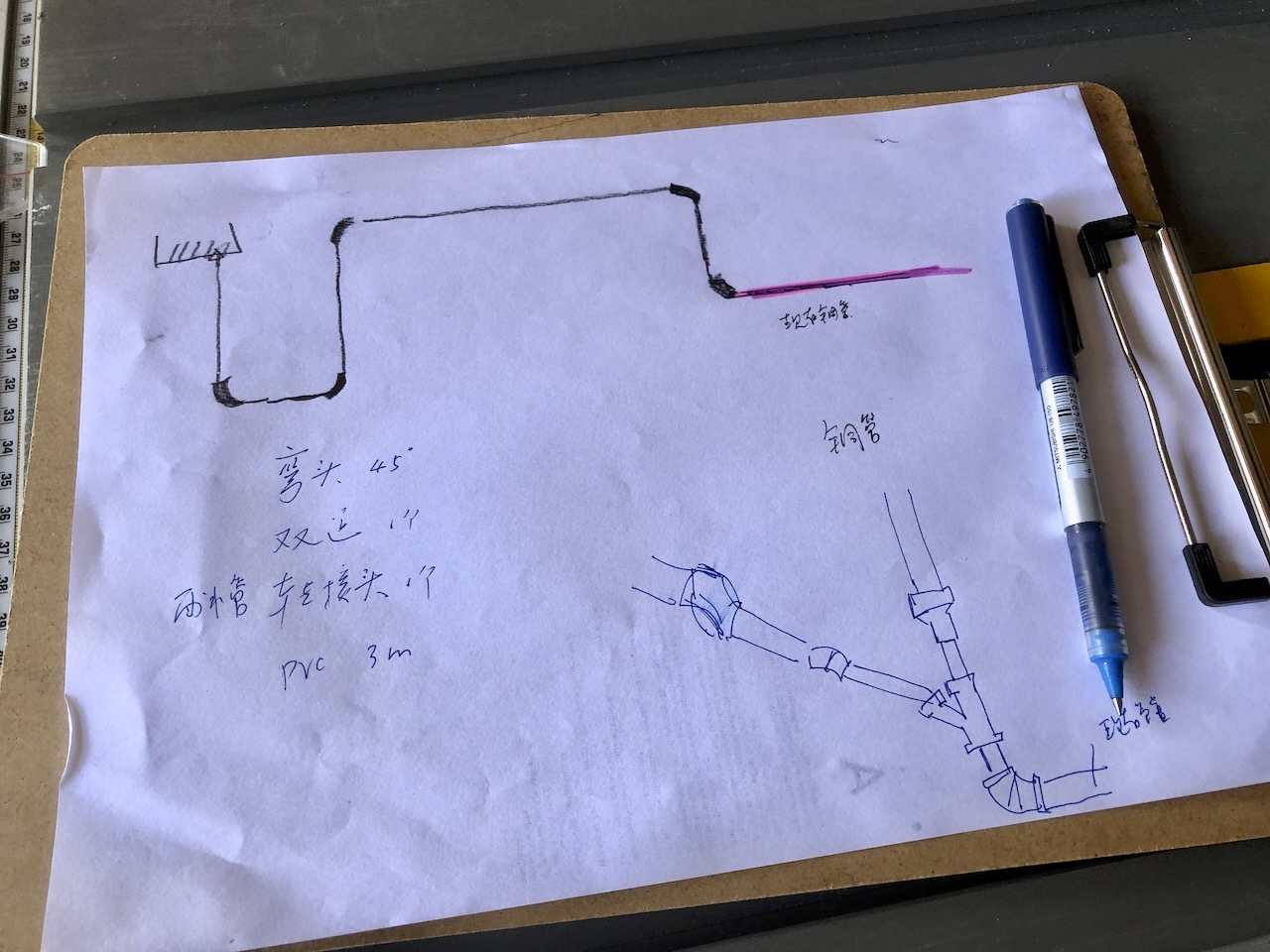

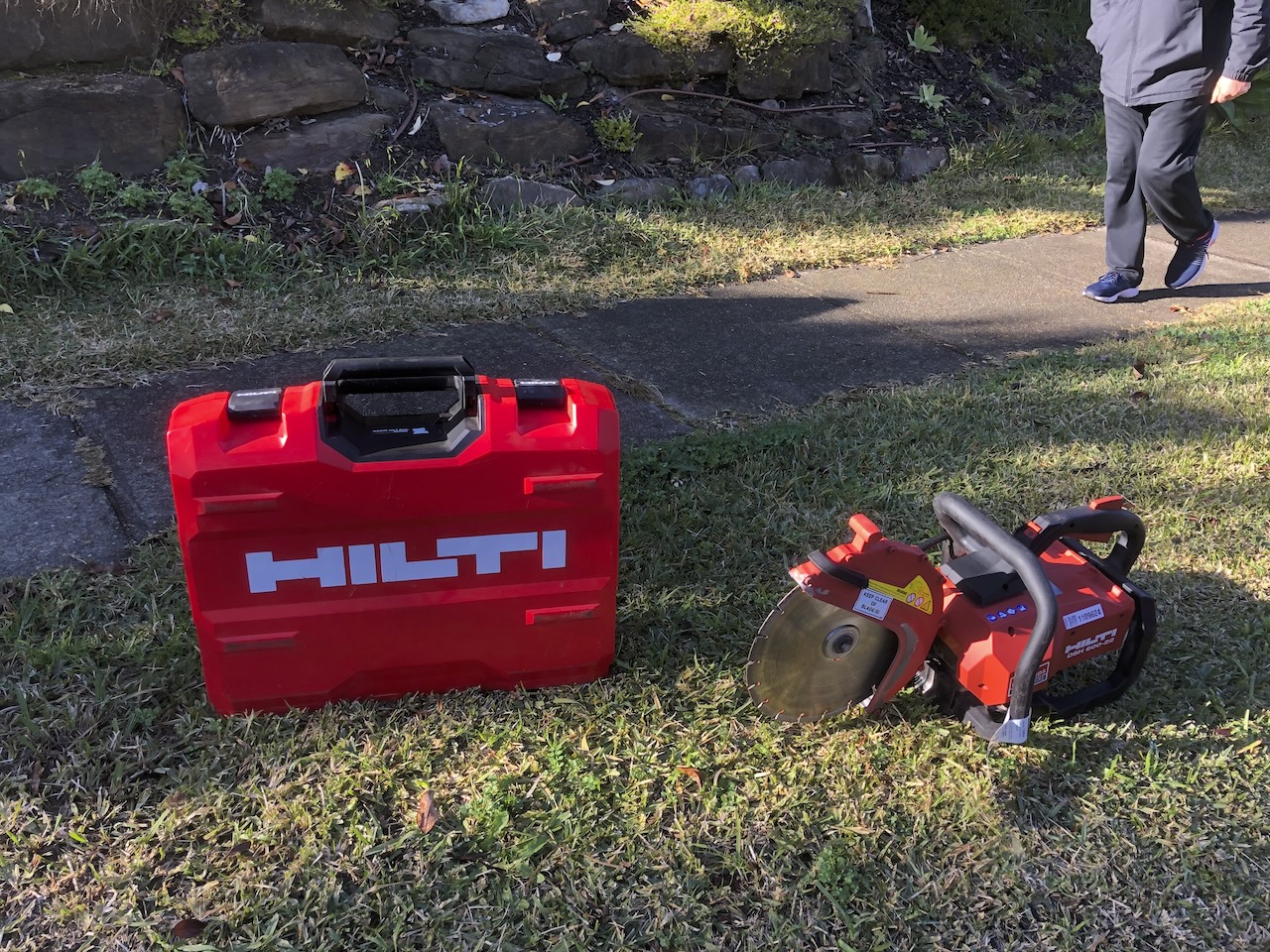

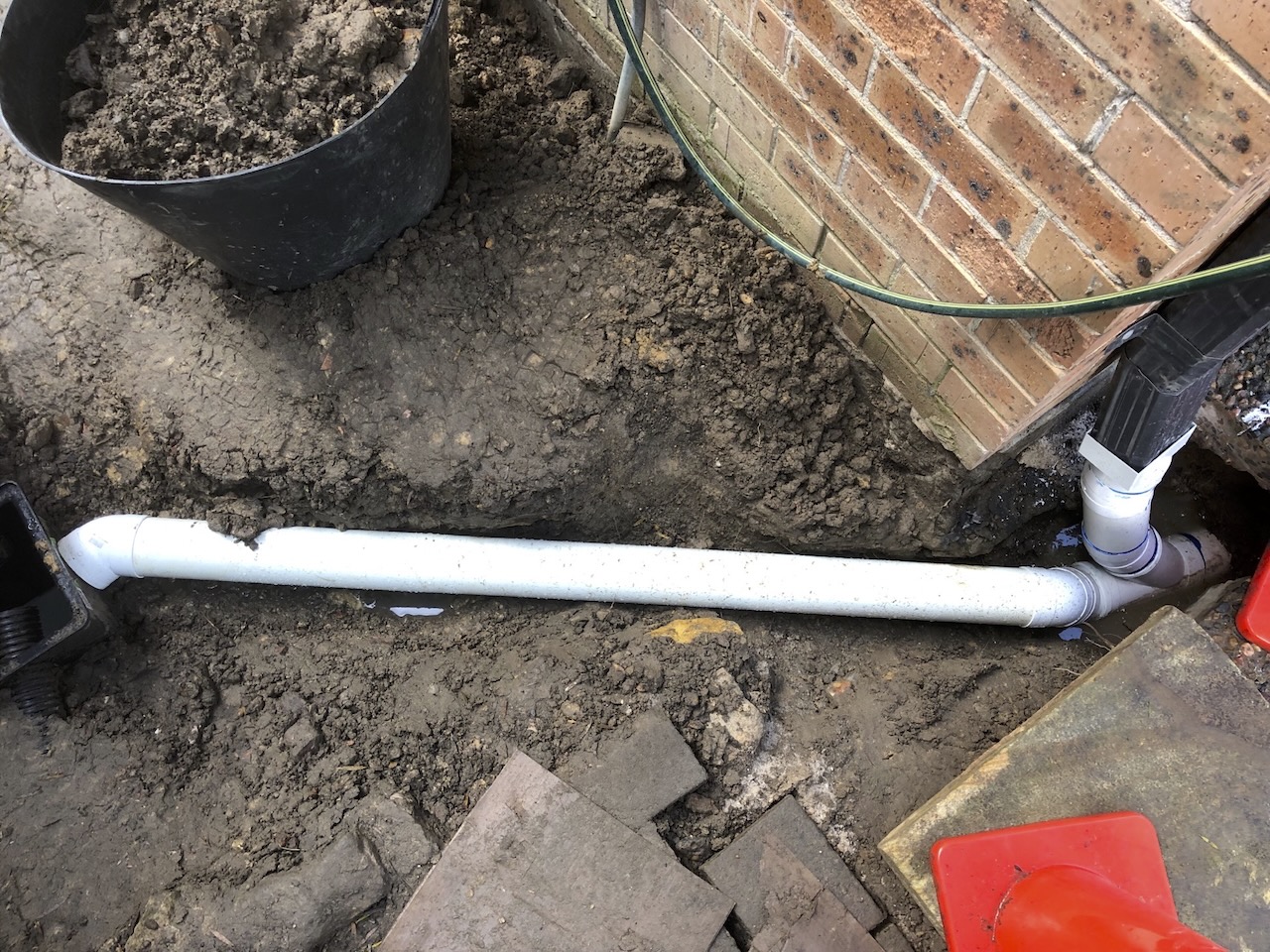

排水渠的坡度按1:100施工,这条步道两头已有现有的铺砖路面,11米的长度60mm落差,自然坡度不够。 按比例挖好沟下排水渠。 为了将排水渠连入现有雨水管道,我从Kennards Hire租了一把水泥锯来切割地面,$260一天,Hilti一查还是个高端牌子。租赁公司给了4块电池,每次用两块,接上花园水管就可以切割。 花了一小时不到把地面切开,挖干净pvc管道旁边的土,发现已有的转接头破裂了。跑了两趟bunnings决定直接换个Y形双通接口,也换了个新的雨水管接口。之后花了一天时间接好了雨水渠到双通的管道。

墙基防水

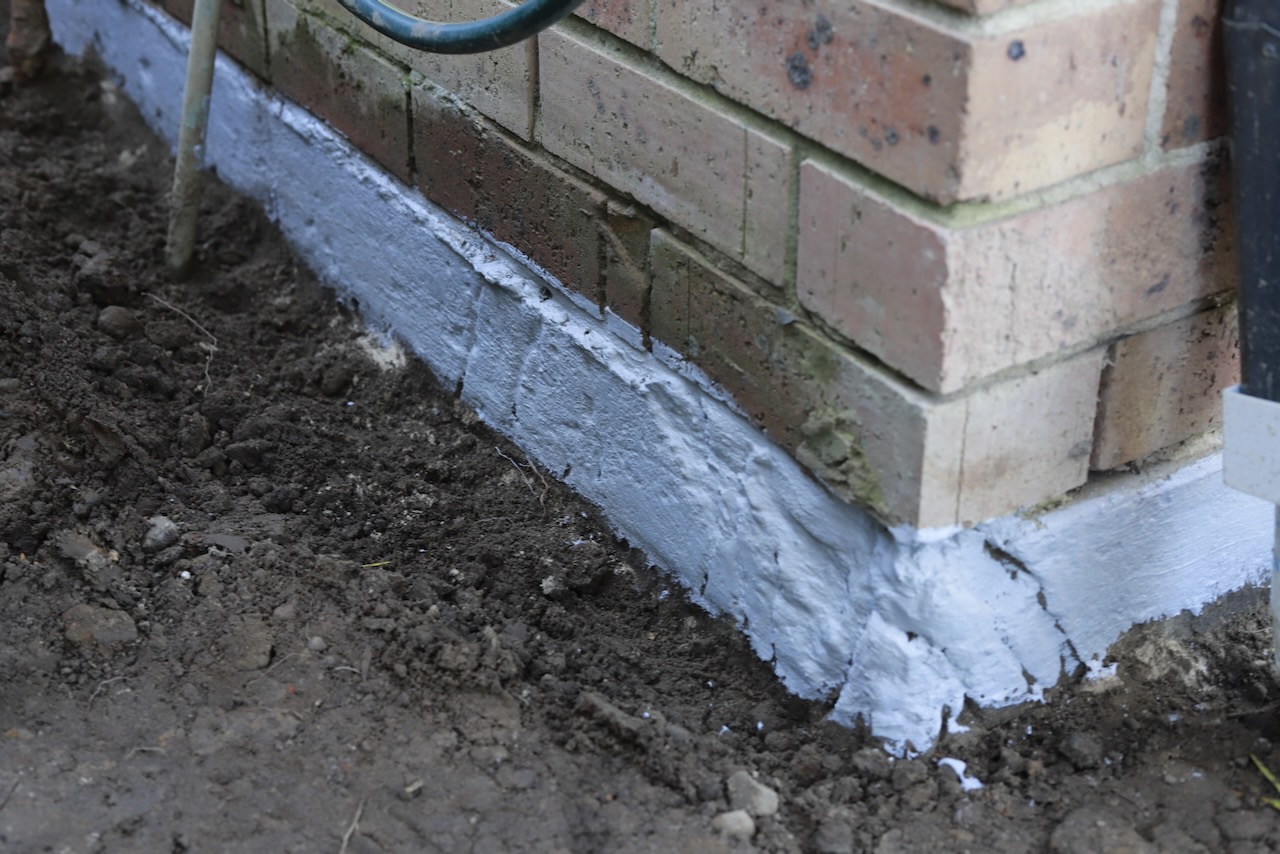

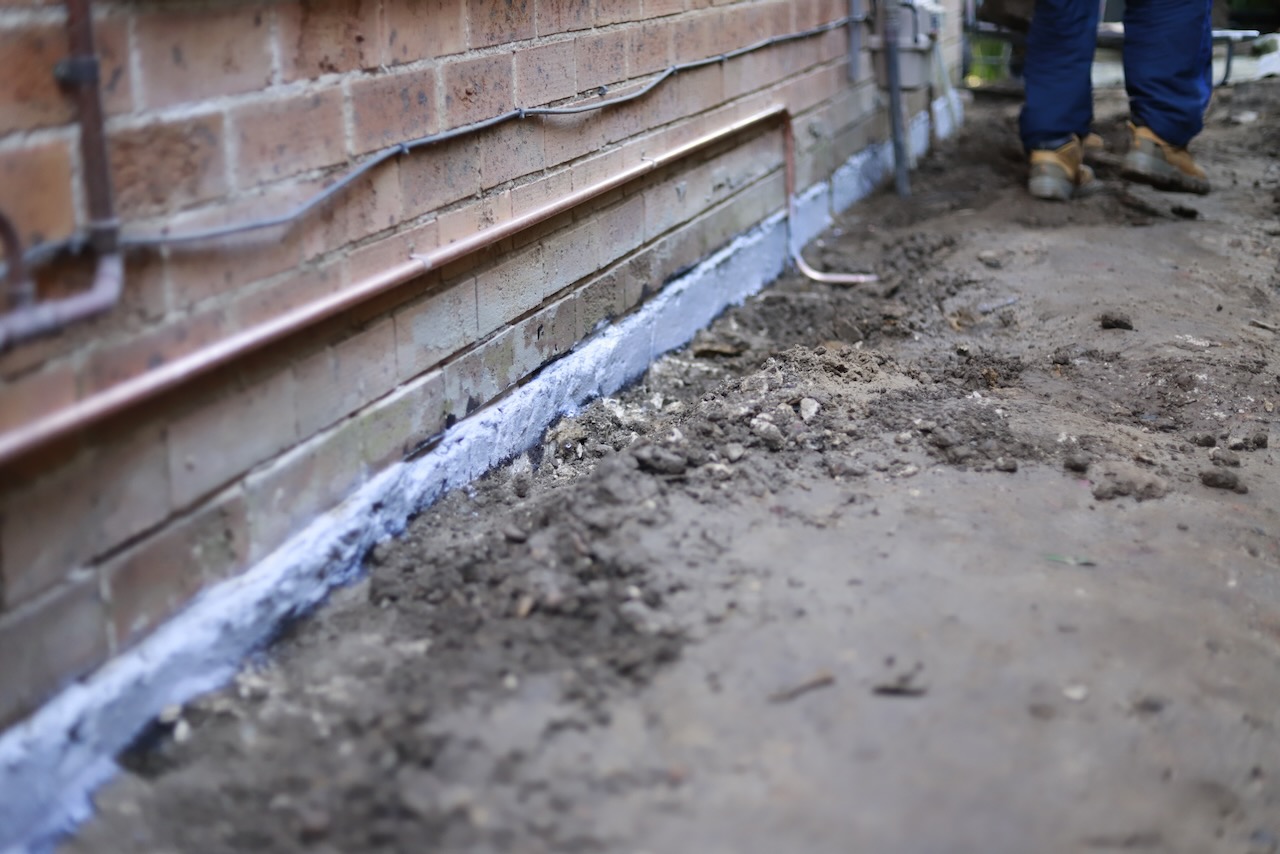

在晒了几天后把地基刷了三层防水涂料

景观
景观施工在第二部分里详述
